8月19日8:30,金沙水电站自2012年开工建设以来最大的洪峰以10000m³/s左右流量从大坝奔流而过,卷起层层波涛,怒吼着冲向远方,金沙水电站经受住了此次洪水的考验,各种水工建筑物设施完好,运行正常。

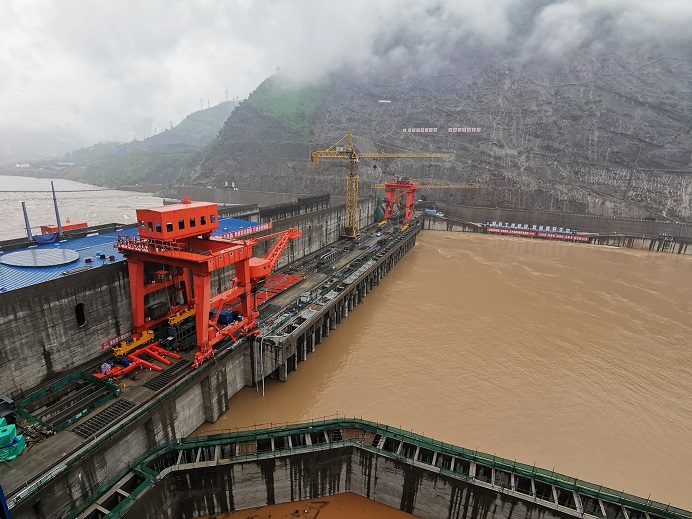

洪峰过境大坝

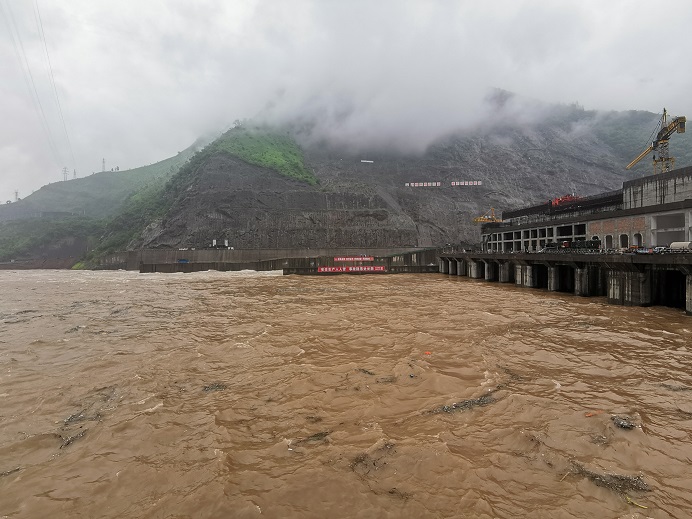

上游大坝经受洪峰考验

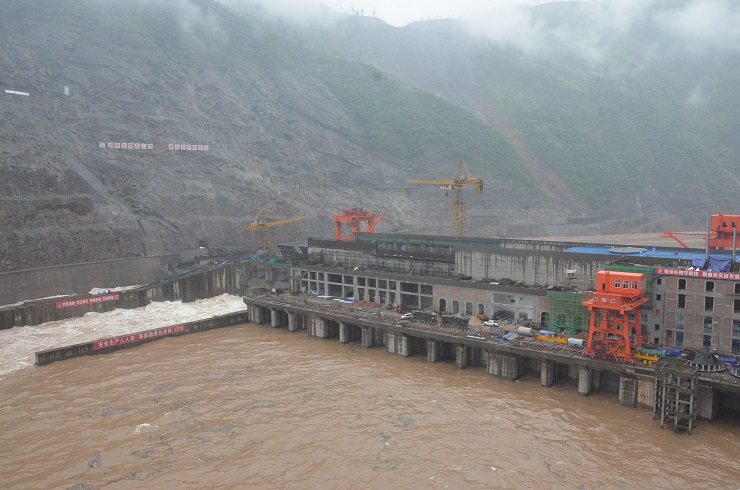

下游大坝经受洪峰考验
8月中旬以来,攀枝花连续降雨,造成多路段山体塌方,加上金沙江流域降雨增大,为确保防洪安全,上游电站按调度泄水腾库,引起金沙江水位迅速暴涨,巨大的洪峰向金沙水电站大坝冲击而来,对建设中的金沙水电站大坝带来极大考验。为战胜洪峰,确保大坝安全,川能攀枝花公司未雨绸缪,按照2020年防洪度汛应急预案,多措并举迎战。一是健全组织机构。成立了金沙水电站防洪度汛领导小组和防汛办公室,建立起金沙水电站防洪度汛和抗洪抢险工作的领导机制。二是落实值班机制,强化防洪巡查。公司组织各参建单位设置值班领导、值班人和带班人三级值班机制,加强防汛值班和防洪巡查。三是建立联动机制。公司与上游观音岩电站、地方政府防汛办建立联动机制,实时掌握上游来水情况和攀枝花天气状况,应对洪峰做到提前预报、迅速反应。四是加强防洪资源投入。公司组织各参建单位准备了抗洪抢险物资,成立了以党员突击队、青年突击队为主体的抗洪前线队伍,加强现场水情监测,及时设置警戒线,防范边坡滚石及泥石流袭击,确保了道路通行和施工安全。

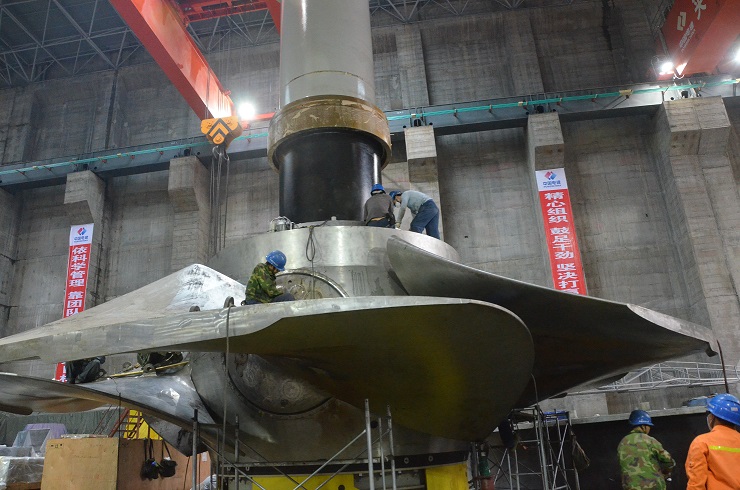

转轮组装
由于准备充分、措施落实、机制健全、组织有力,此次洪峰未对电站首台机组发电关键线路施工造成影响,现场组织井然有序、设备安装正常,工程正按照预定的发电目标稳步推进。
