7月25日,公司副总经理黄刚率队到浙江富春江水电设备有限公司,会同监造单位就金沙水电站发电机生产质量、进度控制、供货及现场技术服务保障等与浙富公司负责人进行了深入沟通。
交流会
在交流会上,制造厂家介绍了目前金沙水电站发电机生产质量、进度、供货情况,监造单位对发电机制造过程质量控制和试验等情况进行了汇报。黄刚强调,金沙水电站作为国家、省、市重点工程,今年11月底必须实现首台机组发电目标,需要浙富公司上下高度重视和大力支持。他要求:一是厂家及监造要求继续加强发电机制造过程质量和进度控制,按供货节点保质保量地供货;二是现场技术服务要有保障,增加服务力量,实现白班和夜班随叫随到,及时解决现场问题;三是专用工具要有富余,避免出现问题影响安装作业;四是部分器件出现瑕疵或损坏时,要及时处理,最大努力减少影响。

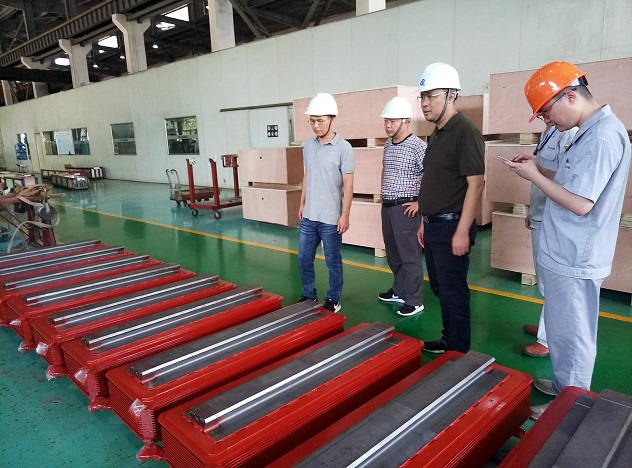

现场检查设备制造情况
浙富公司表示将按照公司要求,认真履行合同,按照今天会议要求供货和解决现场所遇到的问题,全力为金沙水电站首台机组发电提供必要保障。
会后,与会人员检查了金沙水电站发电机生产制造情况。
