战鼓催人进 浪尖搏激流-- 金沙水电站工程提前12天实现度汛目标

四川省能投攀枝花水电开发有限公司 2020/06/21 0

6月18日,由四川能投投资建设的国家重大建设项目、省重点工程金沙水电站传来捷报,经过复工复产4个月的鏖战,金沙水电站2020年度汛项目全部实现过水和工程度汛形象要求,提前12天完成了度汛目标,吹响了年底首台机组投产发电的号角。

率先复工,为度汛赢得时间。2020年是金沙水电站首台机组发电的决战决胜之年,工期紧张,任务繁重,上半年,工程面临三期工程防洪度汛的严峻考验,一旦无法安全度汛,工期将推后一年,经济损失巨大,社会影响严重。受突如其来的新冠肺炎疫情影响,现场除三期围堰高喷灌浆、基坑抽排水等个别度汛项目关键工序持续施工外,基本处于停工状态,让本就紧张的工期雪上加霜。疫情发生后,在公司党委的统一领导下,公司党委、经营层多次研究部署疫情防控工作,专题研究疫情对工程建设的影响,公司主要领导带队与各参建单位沟通交流,统一思想,凝聚共识,引领广大党员干部冲锋在防疫一线,发挥先锋模范作用。在严格制定落实疫情防控措施的基础上,加强与地方政府沟通协调,2月18日,取得西区政府的复工批准,金沙水电站重点项目防洪度汛工程在省、市率先实现复工,为安全度汛赢得了时间。

多措并举,为度汛创造条件。复工复产以来,公司主动作为,勇于担当,在做好常态化疫情防控的同时,采取一切可行措施,集中一切力量,向防洪度汛目标冲刺。一是快速研究疫情影响防洪度汛工期的保障措施,让参建单位明确目标、坚定信心、看到希望。二是及时调整重点工作计划,按照防洪度汛工期节点目标,倒排工期,细化节点,明确责任,挂图作战。三是促使承包商大幅度增加人员、设备投入,现场24小时不间断高强度作业,在防洪度汛项目上进行大会战。四是优化结构设计、施工及安装工艺,优化施工组织,形成立体、多层作业的局面。五是进行全方位协调,加大现场协调力度,启动日协调会,适时召开专题协调会,第一时间解决现场出现的问题;主动与上游水电站协调,取得支持,尽量控制最大来水流量,为度汛项目建设创造有利条件。

攻坚克难,打赢防洪度汛攻坚战。经过科学研判决策、综合精准发力,打响了一场与疫情较量、与恶劣天气抗争、与时间赛跑的攻坚战。虽然面临设备材料供货不确定因素复杂、遭遇大风及极端炎热天气多、组织人员进场困难大、防疫物资设备紧张、安全风险点多面广等诸多困难,但在全体建设者们的团结协作、奋力拼搏下,阻力一个个化解,困难一件件克服,工程建设一路凯歌,节节推进,工程现场完成了3#表孔预留混凝土浇筑及挡水弧门安装施工,同时将三期基坑大坝浇筑至1014m高程以上,且已过水分流。6月18日,三期工程形象面貌全面达到度汛要求,提前完成了疫情影响下的防洪度汛重大节点目标。

星光不问赶路人,时光不负有心人。当前,首台机组安装工作正紧锣密鼓的开展,发电机、水轮机、变压器、GIS系统拼装有序进行,装修和装饰工程全面开展,钢结构屋顶已实现首台机组覆盖挡护,送出工程和各专业验收工作按计划推进,工程正迈着坚实的步伐向年底投产发电的目标奋勇前行。

\

下游全貌

\

上游全貌

\

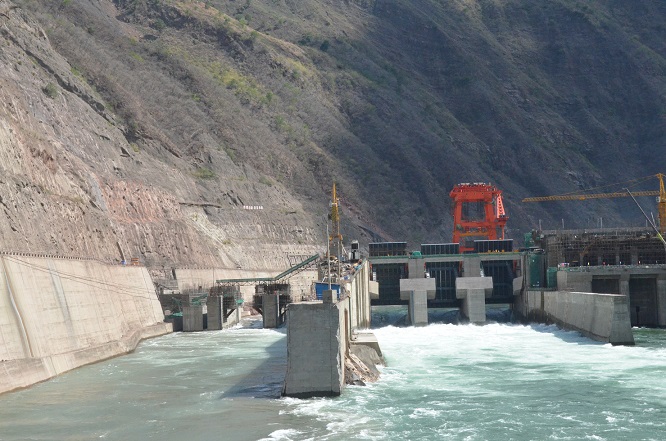

溢流坝段过流

\

三期度汛项目过流
