金沙水电站2号机组转子吊装成功

四川省能投攀枝花水电开发有限公司 2021/03/15 0

3月12日晚10:18时,在苍茫夜色中,金沙水电站厂房内灯火通明,一片繁忙,随着起吊令下,国家重大建设项目—金沙水电站2号机发电机转子缓缓吊起,徐徐前进,40分钟后精准地进入2号机组基坑内,一次性吊装就位,完成了今年第一个重大节点目标,标志着金沙水电站2号机组进入总装及调试阶段,迈出了4月底投产发电的关键步伐。

\

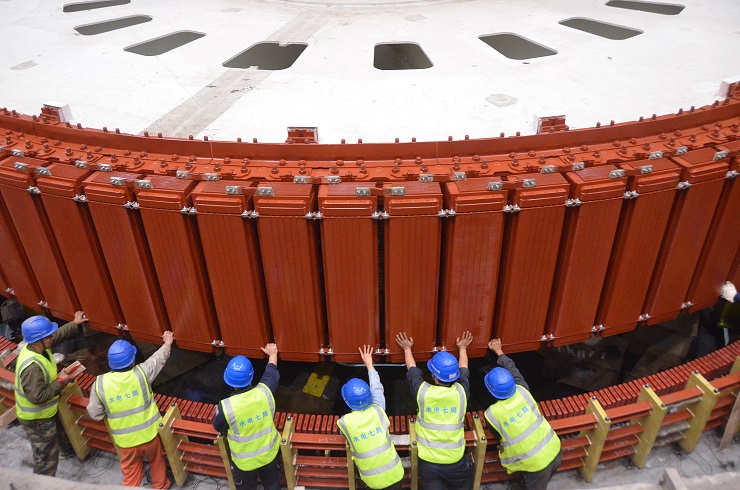

转子吊装

金沙水电站共安装四台单机140MW的轴流转桨式水轮发电机组,总装机560MW,多年平均发电量 21.77亿kW.h,总投资74.23亿元。发电机转子是机组最重要的设备,由中心体、扇形支架、磁轭、磁极等部件组成,本次吊装具有体积大、重量大、精度要求高的特点,转子直径16.32米,高1.96米,起吊总重量达805t,起升高度达19米,由一台450吨+450吨桥机将转子及附件整体吊入机坑,吊装难度大。为确保转子吊装成功,在正式起吊前,四川能投攀枝花公司组织参建各方进行了联合专项检查,起吊过程中,各岗位人员相互配合、精心操作,做到了各环节无障碍衔接,最终顺利实现了一次性快速吊装就位。

\

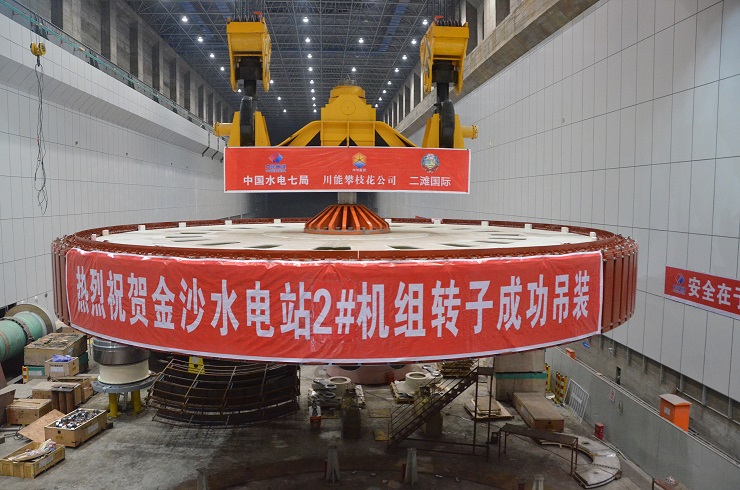

转子吊装就位

今年,是金沙水电站全面建成投产的之年,为了保证工程进度,各参建单位放弃春节回家休假的机会,坚守工作岗位。在组装转子过程中,各参建单位加大人员和设备投入,24小时不间断高强度施工,强化现场协调管理,做好服务保障,及时解决现场难题,科学实行多层、交叉作业,确保达到节点进度要求,先后完成了转子支架组圆焊接、磁轭叠装、磁极挂装、镜板水平调整、磁极整体耐压试验等,具备了吊装条件。
