4月27日上午,中共攀枝花市委副书记虞平率队到金沙水电站施工现场,了解水电站建设情况,研究解决项目建设中存在的困难和问题。

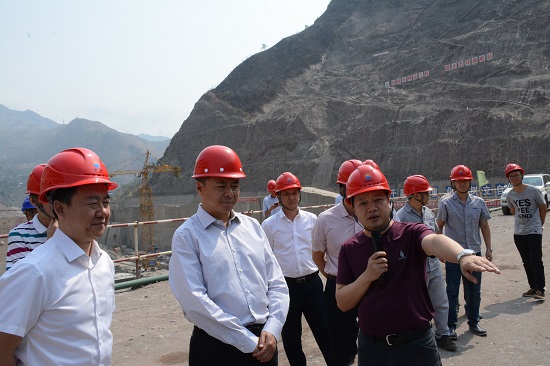

虞平(左二)听取工程情况介绍
金沙水电站设计概算74.23亿元,截至2018年3月,实际完成投资33.21亿元,完成总投资的44.74%,与项目核准中建设期分年度投资计划(静态投资:30.12亿元)基本相符,项目投资总体受控。能投攀枝花公司依法、稳步开展前期准备工作和工程建设,工程建设中克服了高边坡开挖、地质条件复杂、工作面狭窄等不利因素影响,并高标准满足了环保要求,安全地实现了一个又一个重要节点,为攀枝花市社会经济发展做出了积极贡献。对此,虞平代表市委、市政府,向能投集团领导和能投攀枝花公司广大干部职工表示衷心的感谢。
虞平要求,能投攀枝花公司要周密部署、精心组织,确保2018年度工程任务目标实现“双过半”,即厂坝混凝土浇筑量完成一半(总浇筑量为130万m3),大坝高度达到设计的一半(坝高为66m)。汛期将至,各参建单位要做好防洪度汛、地灾防治、防暑降温、安全环保和质量管理工作,稳步推进工程建设,努力实现“创绿色精品工程,建生态环保电站”目标。金沙水电站的建设,不仅对促进攀枝花能源结构调整有重大意义,而且对区域经济发展也将产生深远的影响,具有良好的经济、社会和生态效益。作为代表市委、市政府与金沙水电站的联系人,希望各级政府和职能部门要一如既往支持水电站建设工作,建立沟通协调常态化机制,及时解决项目建设中的困难,确保实现金沙水电站“2019年底三期截流”的阶段目标。
攀枝花市发改委、经信委、移民局领导,西区区委和区发改局、经信局、移民局领导,公司在攀领导陪同调研。
