11月8日,金沙水电站首台机组设备安装和无水联合调试的有关工作全部完成,顺利实现充水,意味着首台机组调试工作由无水阶段转向最后的有水调试阶段,进入11月底实现首台机组投产发电的“最后一公里”。

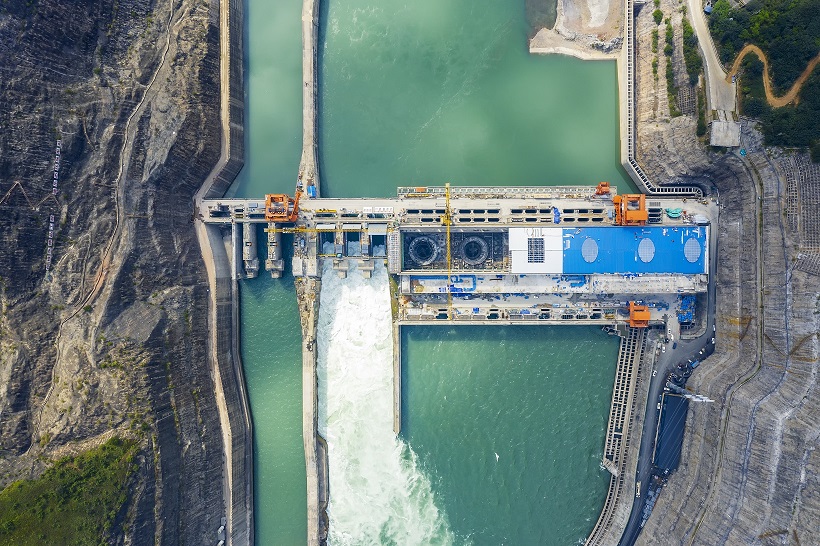

电站俯拍全景
机组充水是向进口至尾水闸门的通流部件进行充水,使水轮机转轮处于静水中,检查各部件有无渗漏的试验。8日上午9时34分,1号机组的尾水闸门平压阀徐徐升起,开始了机组的充水试验,整个充水过程持续5小时20分钟。充水前,参建各方联合检查与试验情况表明,1号机组已完成的水轮机及调速系统、发电机及励磁系统、主变压器及封闭母线、机组自动控制设备、机组辅助设备等各分项工程的安装质量满足相关标准的要求;公用系统设备安装与调试满足充水试运行要求;运行管理单位的组织措施、技术措施和安全措施已经到位。
机组试运行指挥部经过充水审查后认为,1号机组充水调试前的各项准备工作比较充分,具备了充水调试的条件,批准1号机组于11月8日上午开始充水调试运行,经过充水调试检测合格后将正式投产发电。
