为确保金沙水电站2019年三期截流和2020年发电目标, 12月20日,公司副总经理黄刚主持召开了机电物资部、电厂筹备组2019年度工作计划会,就金属结构、机电设备供货,三大主材供应、剩余机电设备招投标、220kV线路送出工程及并网批复、人员培训、电力营销、接机前生产准备等一系列工作进行了研究谋划。

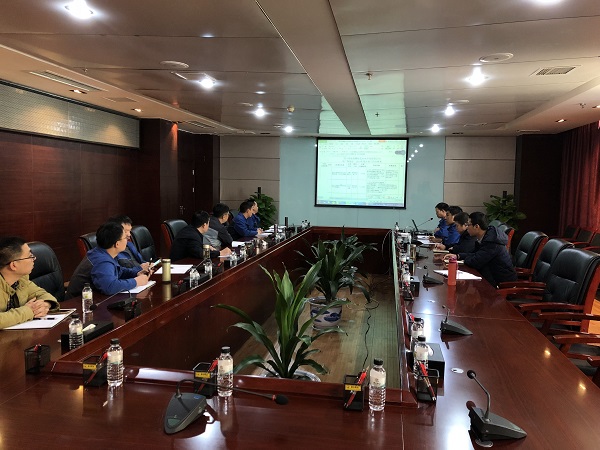

(机电物资部、电厂筹备组工作计划会)
黄刚指出,2019年是金结、机电设备安装高峰之年,也是电厂生产筹备的关键之年,工作任务繁重、点多面广,面临诸多困难和挑战。他要求:一要高度重视计划,提前把部门工作规划好,分轻重缓急,合理安排;二要分工明确,重在落实,要保质保量完成工作任务;三要挂图作战,把年计划分解到月、周,定期检查,及时总结分析、解决遇到的问题。
此次会议的召开,为2019年度金结、机电、生产准备等各项工作开展明确了方向,为完成金结和机电设备质量优、进度快的目标奠定了坚实基础。
